首页 美食 正文

乳胶漆施工方法

广告

广告

乳胶漆施工方法图片

家用弹性乳胶好吗漆_艺术漆施工视频优酷网_乳胶漆施工方法

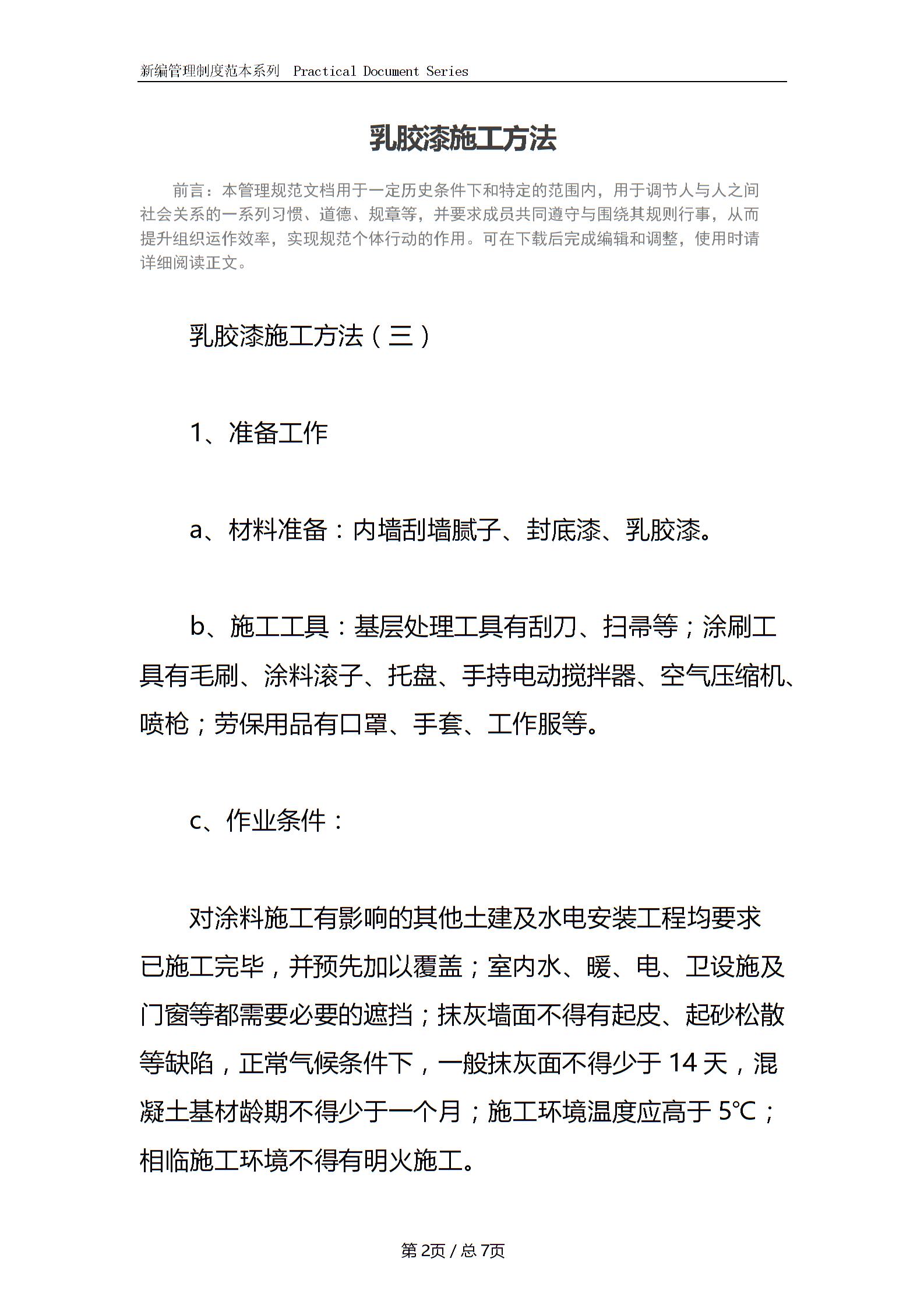

新编管理制度关于办公室下班关闭电源制度矿山事故隐患举报和奖励制度制度下载人事管理制度doc盘点制度下载范本系列PracticalDocumentSeries第PAGE*Arabic*MERGEFORMAT2页/总NUMPAGES*Arabic*MERGEFORMAT2页乳胶漆施工方法快递客服问题件处理详细方法山木方法pdf计算方法pdf八字理论方法下载周线选股方法集锦乳胶漆施工方法前言:本管理规范文档用于一定历史条件下和特定的范围内,用于调节人与人之间社会关系的一系列习惯、道德、规章等,并要求成员共同遵守与围绕其规则行事,从而提升组织运作效率,实现规范个体行动的作用。可在下载后完成编辑和调整,使用时请详细阅读正文。乳胶漆施工方法(三)1、准备工作a、材料准备:内墙刮墙腻子、封底漆、乳胶漆。b、施工工具:基层处理工具有刮刀、扫帚等;涂刷工具有毛刷、涂料滚子、托盘、手持电动搅拌器、空气压缩机、喷枪;劳保用品有口罩、手套、工作服等。c、作业条件:对涂料施工有影响的其他土建及水电安装工程均要求已施工完毕,并预先加以覆盖;室内水、暖、电、卫设施及门窗等都需要必要的遮挡;抹灰墙面不得有起皮、起砂松散等缺陷乳胶漆施工方法,正常气候条件下,一般抹灰面不得少于14天,混凝土基材龄期不得少于一个月;施工环境温度应高于5℃;相临施工环境不得有明火施工。2、施工工艺钢结构制作工艺流程车尿素生产工艺流程自动玻璃钢生产工艺2工艺纪律检查制度q345焊接工艺规程a、基层处理:基层清理,将墙面基层处的粘杂物清理干净,提前一天湿润基层。b、内墙为石膏复合板时应先刷一道掺有107胶水的素水泥浆。c、找规矩、做灰饼:用一面墙做基准先用方尺规方。房间面积较大时应先在地上弹出十字中心线然后按基层面平整度弹出墙角线。随后在距墙阴角100mm处吊垂线并弹出铅垂线乳胶漆施工方法,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼。d、冲筋:在灰饼间抹灰厚度与宽度与灰饼同。上下水平抹盘应在同一铅垂面内。一般情况下,冲完筋约4h左右可以抹底灰。e、底灰分层分遍与冲筋抹平。底灰为15mm厚,第一层抹灰厚度为6-7mmf、底子灰5-6成干时即可抹罩面灰。罩面灰为5mm。3、刷乳胶漆:a、基

乳胶漆施工方法图片1

家用弹性乳胶好吗漆_乳胶漆施工方法_艺术漆施工视频优酷网

层清理:检查基层平整度,将墙面基层处的粘杂物清理干净,将影响面层厚度的凸出部位剔除平整。b、检查基层,填补缝隙,局部处刮腻子。c、满刮腻子一遍:腻子应具有良好的可塑性和易刮涂性。干燥后应粘结牢固,不起皮、龟裂和粉化。d、刷涂用毛刷操作。刷涂的顺序是先左后右、先上后下。待第一遍乳胶漆干后,方可刷第二遍。两次涂间隔时间4h以上。4、质量要求a、掉粉、起皮不允许b、漏刷、透底不允许c、返碱、咬底不允许d、流坠、疙瘩不允许e、颜色、刷纹颜色一致,无砂眼,无刷纹f、装饰线分色线平直偏差不大于1mmg、门窗、灯具洁净5、施工注意事项a、各种涂料的稀释方法、施工温度及使用方法等,应严格执行使用说明书的规定。一个工程所需涂料应为同一批号的产品并一次备齐。涂料在使用前及使用过程中,应经常搅拌。b、涂料的存放与运输按使用说明书的规定进行。一般水性涂料应密封存放在0℃以上的室内。溶剂型涂料还需严防烟火。c、喷刷涂料后至成膜前应避免淋水,风雪天应停止施工。风力在四级以上时,不得进行喷涂施工。装修分类:装饰工程按部位主要分为三大块,天棚面装修、内墙面装修及外墙面装修。按其工作内容又分为初装修、精装修。装修内容:内墙:白色乳胶漆、混合砂浆。外墙:多彩高弹丙已酸楼地面:水泥砂浆和陶瓷地砖。顶棚:混合砂浆顶棚。塑钢门窗,金属幕墙。施工组织:先初装修后精装修。初装修先室内后室外、先天棚墙面后地面。施工时应先室内、后室外、楼梯、过道涂料品牌网,先湿作业后干作业,先抹灰后木作最后油漆的原则施工,待初装修全部完毕后再进行施工。外墙抹灰随顶层砌体完成后,由上至下组织完成。室内精装修待屋面及初装修完成后组织完成。室内精装修按先墙面后顶棚、而后地面,室内精装修可按房间采用穿插施工,各工序可同步进行。施工前,先做样板,经建设方、设计、监理方认可后,其余层间再按样板组织有序的施工,并建立样板施工制度。质量检查以样板间为准。

艺术漆施工视频优酷网_乳胶漆施工方法_家用弹性乳胶好吗漆

本文来自网络,不代表十大品牌排行榜立场,转载请注明出处。
广告

广告

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
